Il ponte Amerigo Vespucci a Firenze riapre
Il ponte Amerigo Vespucci a Firenze riapre

L’Esperienza e la tecnologia Trevi per la messa in sicurezza del Ponte Vespucci di Firenze

24 oct. 2019

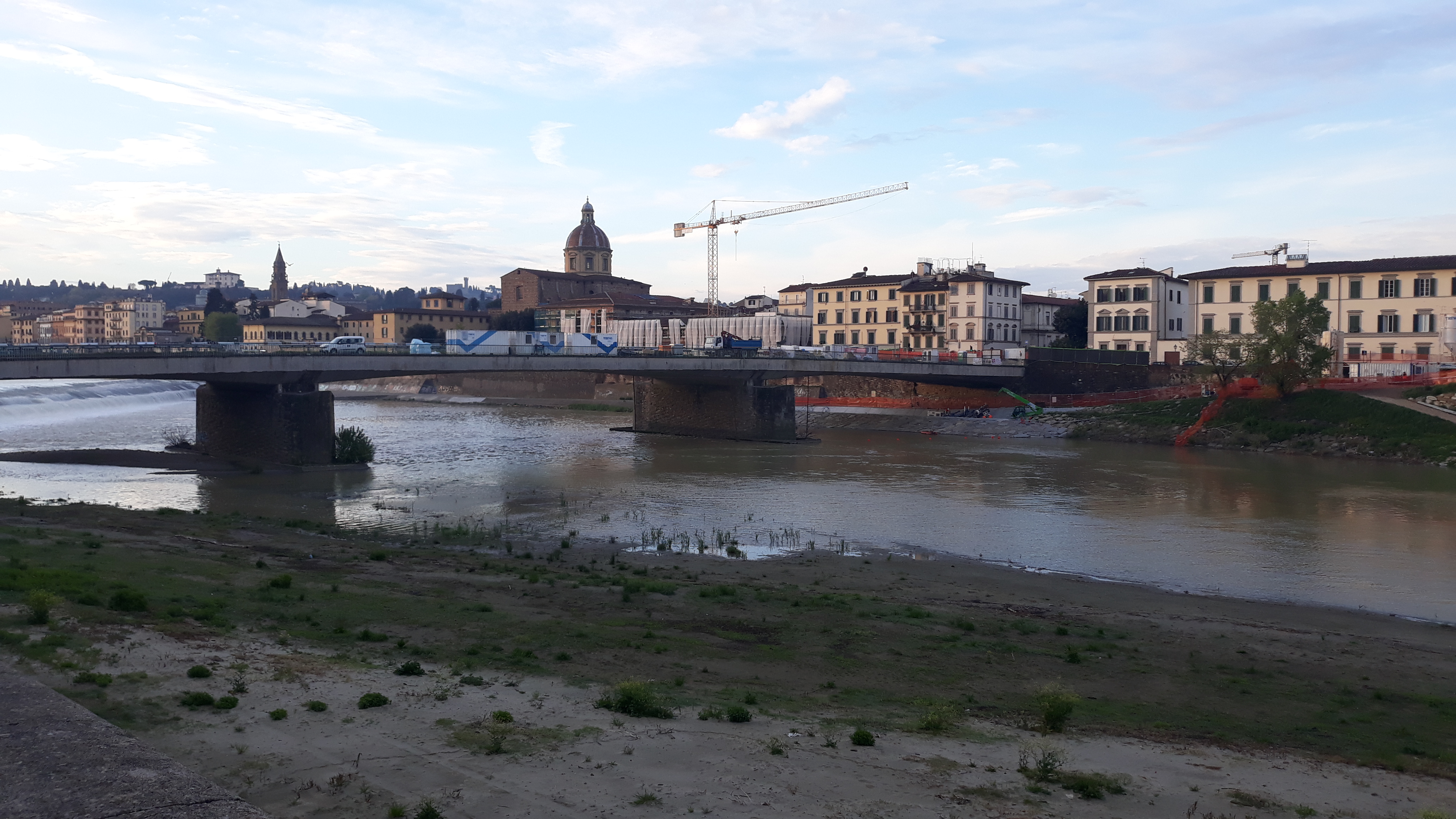

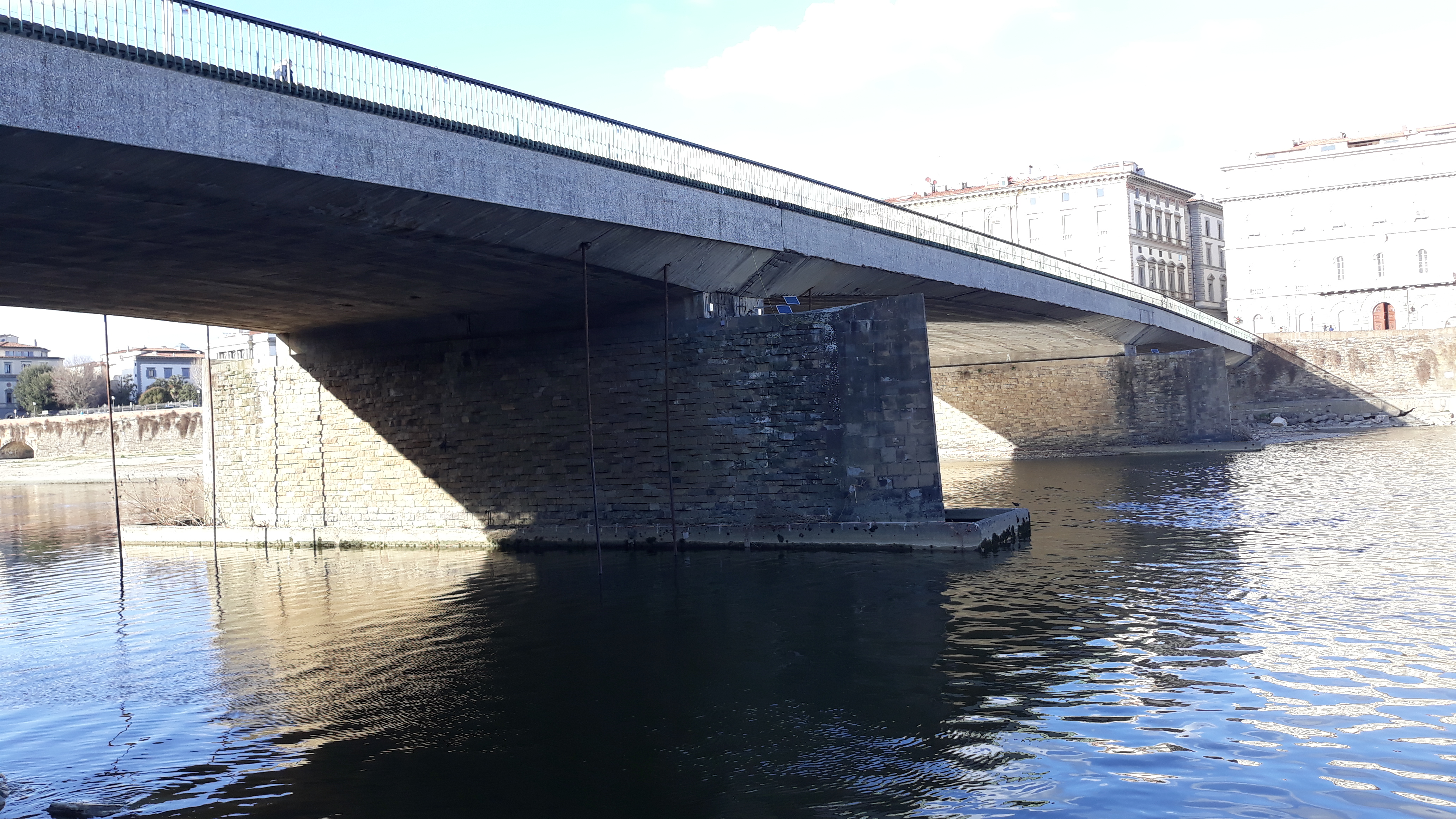

Il 24 ottobre 2019 scorso è stato riaperto al pubblico il ponte Amerigo Vespucci a Firenze, chiuso al traffico da quasi un anno per permettere lo svolgimento dei lavori di messa in sicurezza. La struttura, progettata dall’ingegner Riccardo Morandi, aveva infatti mostrato preoccupanti fenomeni di erosione sotto la pila sinistra del ponte.

Trevi Spa, che proprio in un recente passato era intervenuta con pieno successo al ripristino del Lungarno Torrigiani, è stata “richiamata” a Firenze, per occuparsi, all’interno di un consorzio d’imprese, della messa in sicurezza delle fondazioni al di sotto della pila sinistra del Ponte Vespucci. Un intervento di non poco conto che ha richiesto l’esecuzione di iniezioni attraverso canne a manchettes (TAM), installate mediante perforazioni direzionate di piccolo diametro.

Durante la conferenza stampa per l'inaugurazione e la riapertura del Ponte, il Sindaco Nardella, alla presenza di giornalisti e telecamere, ha pubblicamente ringraziato Trevi SPA per avere brillantemente risolto le problematiche di sicurezza grazie agli interventi effettuati. Complimenti ai quali si sono aggiunti anche quelli dell'Ing. Vincenzo Tartaglia, Direttore Mobilità del Comune, che ha rimarcato la professionalità e l'ottimo lavoro svolto dallo staff presente in cantiere.

Il Sindaco Nardella ha inoltre dichiarato: “E' uno degli interventi più complessi mai fatti sui ponti a Firenze negli ultimi decenni, dopo quello sul Viadotto dell’Indiano. È stata un'operazione molto complessa dal punto di vista ingegneristico, che avevamo deciso prima del disastroso crollo di Genova. Ed è anche l'unico ponte realizzato dall'ingegner Morandi in Italia che è stato messo in sicurezza”

“I lavori si erano resi necessari perché, spiega una nota di Palazzo Vecchio, “la corrente del fiume aveva scavato una profonda fossa di erosione al di sotto della pila sinistra del ponte. Le lavorazioni sono state complesse anche perché effettuate durante periodi in cui le correnti erano importanti. Le iniezioni di malte di consolidamento attraverso sonde teleguidate dalla sponda dell’Arno sono andate a inserirsi esattamente nei punti dove era necessario effettuare l’intervento”.

In considerazione della particolare delicatezza dell’intervento, nel corso dello svolgimento dei lavori di messa in sicurezza, Trevi Spa ha eseguito un campo prove che ha consentito di validare il metodo e i materiali scelti e durante il quale la struttura è stata costantemente monitorata per verificare gli effetti prodotti dalle lavorazioni di perforazione e iniezione.

In particolare è stata installata una stazione totale su di un edificio che attraverso dei sensori posti su diverse parti del ponte, ha avuto il compito di verificare i movimenti della struttura e delle fondazioni.

Durante le perforazioni e le iniezioni, il sistema di monitoraggio del ponte ha sempre e solo indicato valori di movimento “ciclico” dovuti esclusivamente all’escursione termica.

L’efficacia dell’intervento è stata verificata attraverso delle prospezioni geofisiche, in particolare sismiche, comparando la situazione ex-ante con quella successiva all’intervento.

Descrizione dell’intervento da parte di Trevi Spa

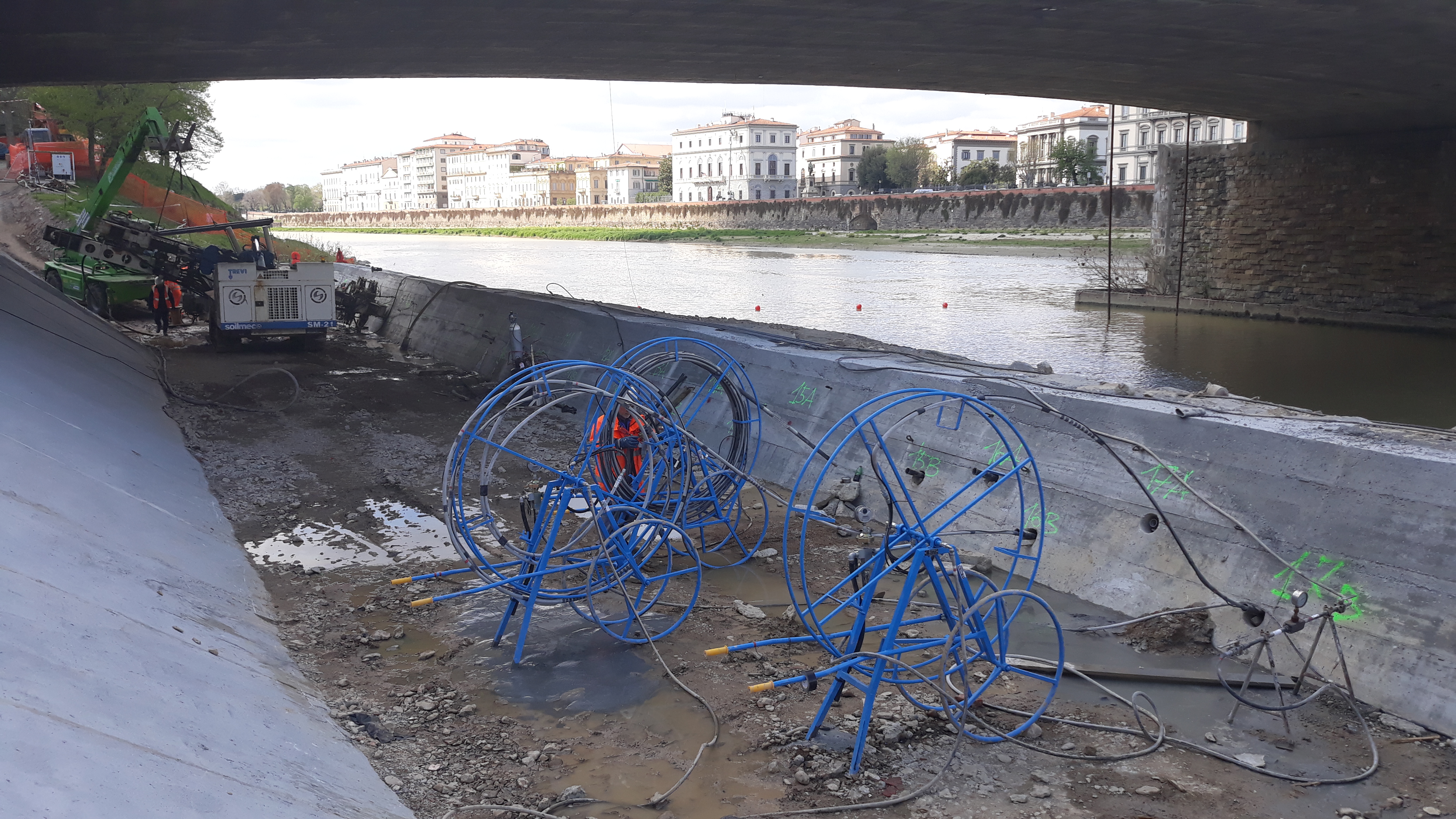

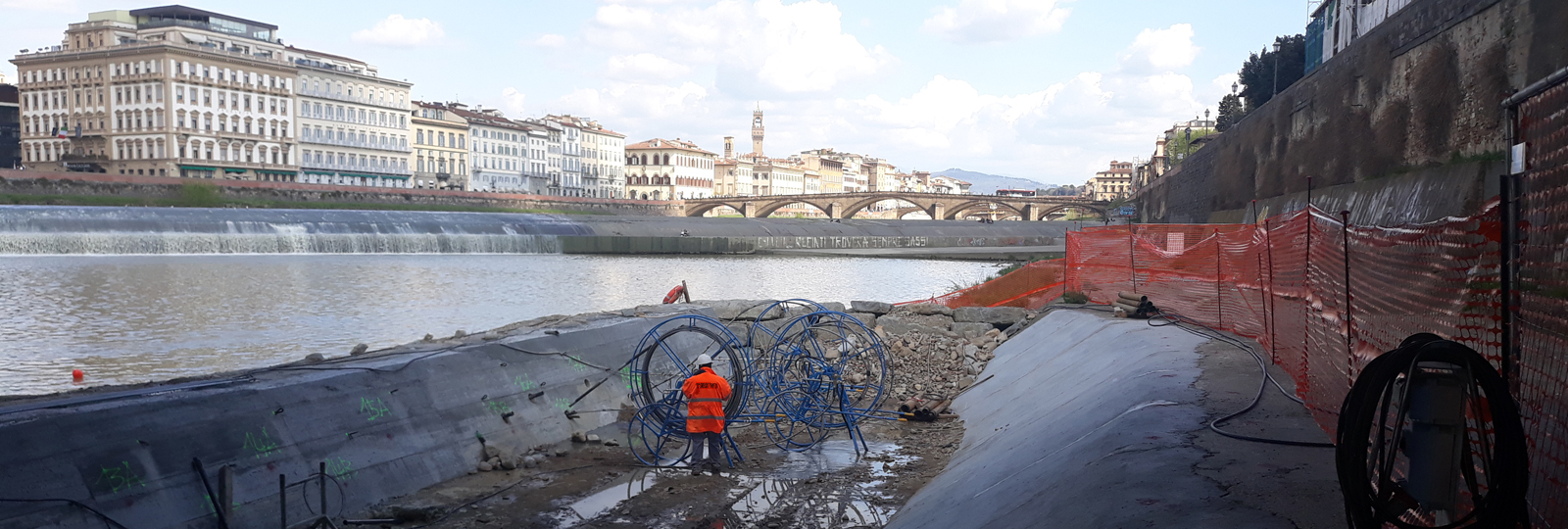

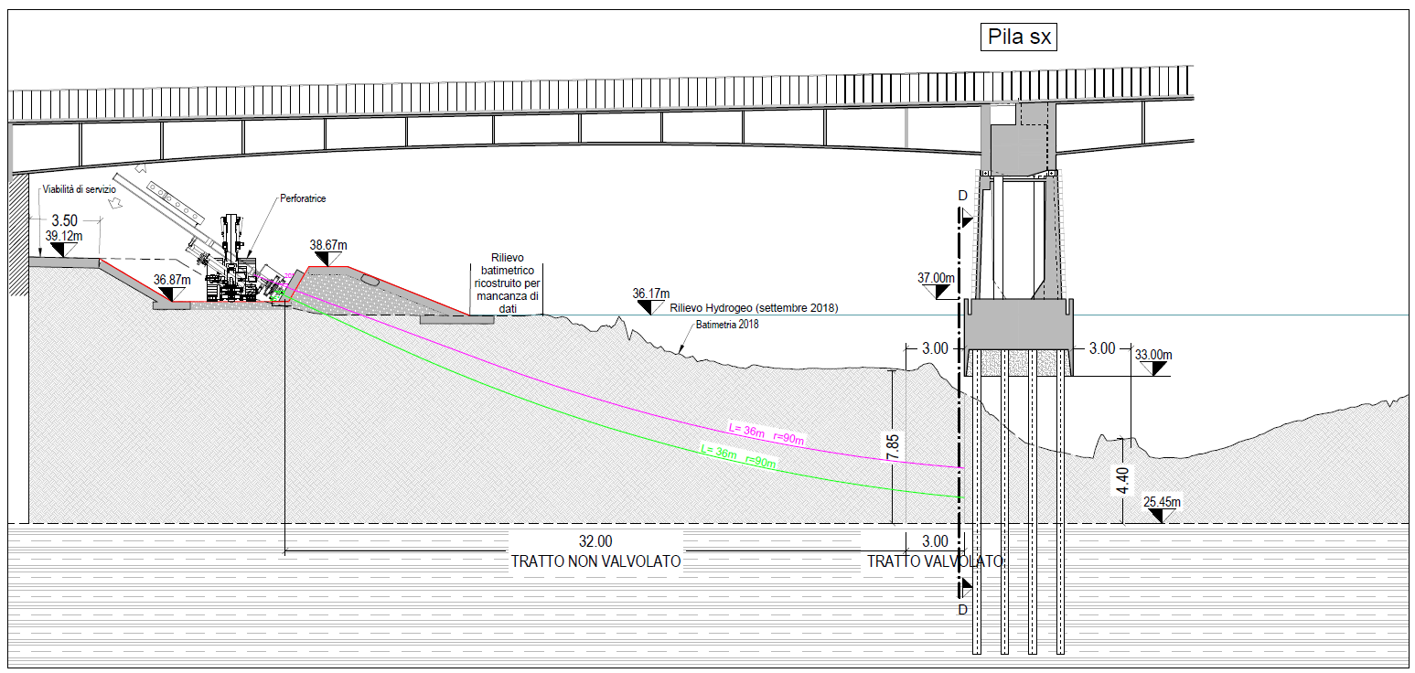

Allo scopo di minimizzare il rischio di movimenti e al fine di svincolare gli interventi dalle condizioni della corrente e dal livello del fiume, è stato deciso di operare da terra, installando le canne di iniezione mediante perforazione direzionata di piccolo diametro a partire dalla riva. Le perforazioni sono state effettuate seguendo un andamento curvilineo, con un angolo di partenza di circa 20 gradi sull’orizzontale, e orizzontali alla quota dell’intervento.

Modalità di perforazione

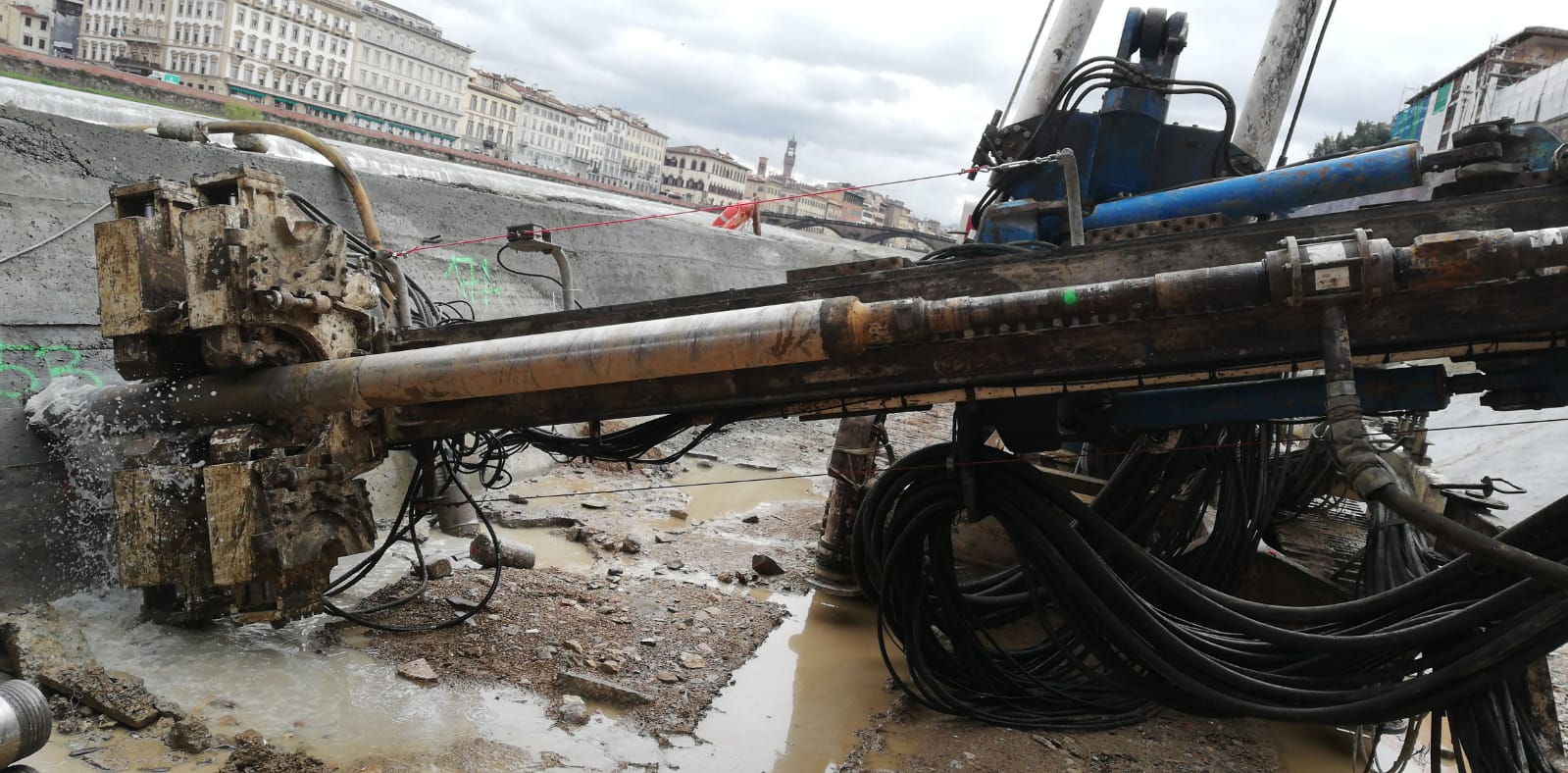

Vista la presenza di terreni alluvionali grossolani, si è predisposto un sistema di perforazione (rotopercussione) che consentiva, anche in presenza di grossi clasti, di poter penetrare senza subire deviazioni indesiderate

Controllo della perforazione

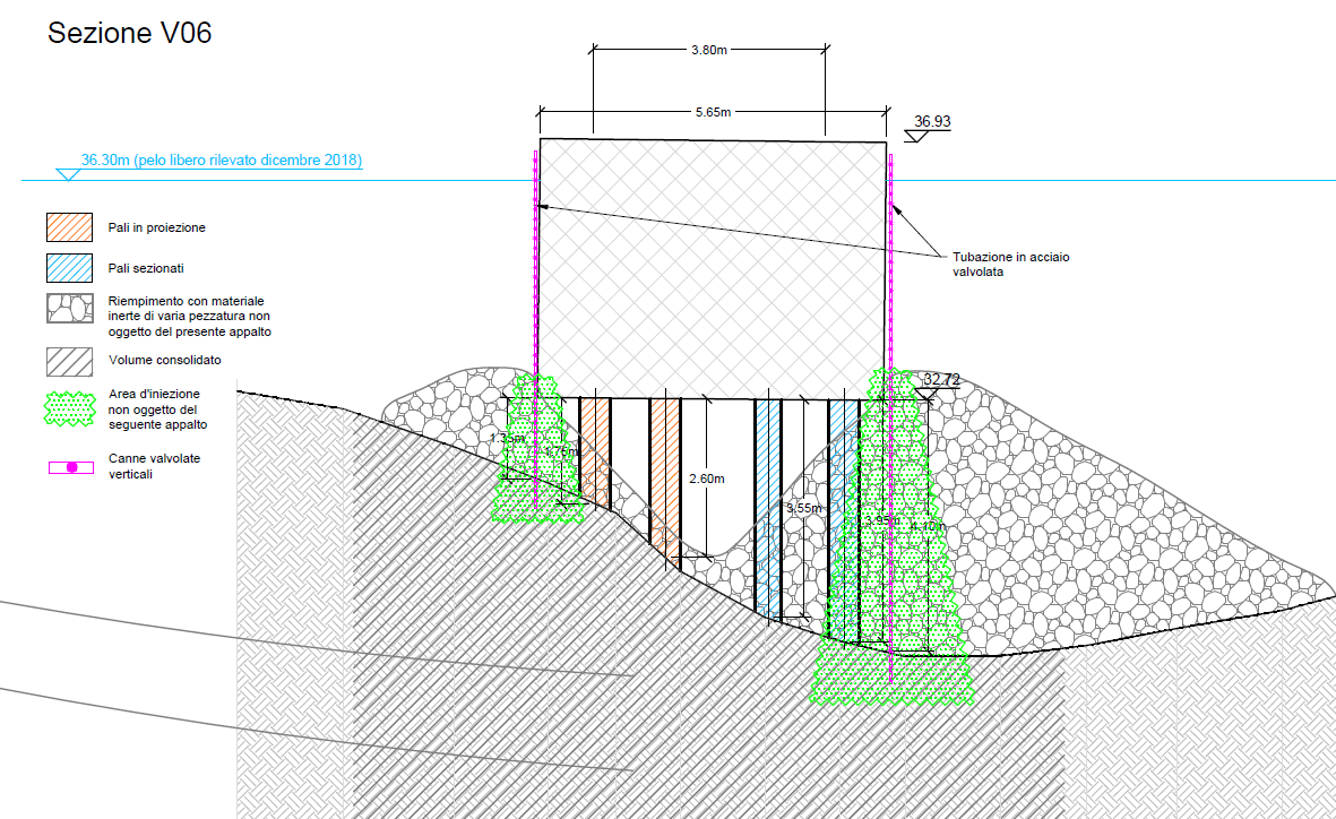

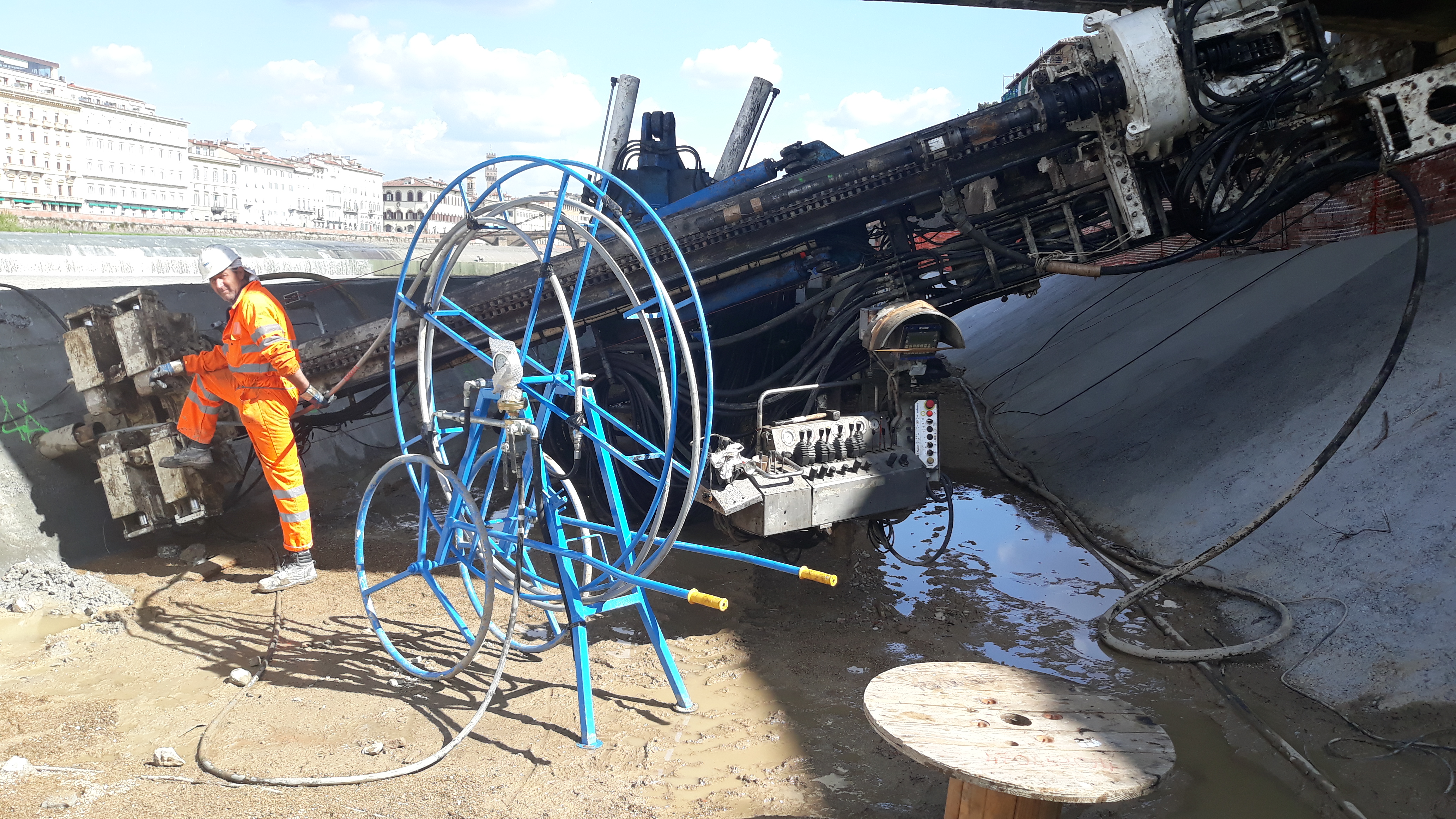

La sequenza delle perforazioni è stata costantemente controllata mediante una sonda elettronica contenuta all’interno della prima asta (sonde housing) avvitata dietro al martello (percussive device). Tra martello ed asta magnetica era presente un “gomito” interface sub o bent sub, che presentava un angolo variabile da 1 a 2°.

Riepilogo interventi:

  • PERFORAZIONI DIREZIONATE CON CAMPO ELETTROMAGNETICO: 1210 m
  • INIEZIONI ORIZZONTALI DI MISCELE CEMENTIZIE: 365 m3
  • RIEMPIMENTO CON INERTI: 1400 m3
  • INIEZIONI VERTICALI DI BETONCINO: 320 m3
  • GETTO SUBACQUEO CALCESTRUZZO IN SOTTOFONDAZIONE : 205 m3

Dettaglio lavori eseguiti da Trevi Spa:

  • DURATA COMPLESSIVA: 10 MESI
  • IMPORTO LAVORI: € 1 388 690,01
  • UOMINI/GIORNO: 1405
  • OPERAI E TECNICI IMPIEGATI MEDIAMENTE AL GIORNO: 6

Dettagli sul Ponte

  • ANNO DI COSTRUZIONE: 1954-1956
  • ANNO DI INAUGURAZIONE : 1957
  • PROGETTISTI: Architetti Giorgio ed Enzo Gori, Ernesto Nelli
  • ING. STRUTTURISTA: Riccardo Morandi
  • LUNGHEZZA PONTE: 162 m
  • LARGHEZZA PONTE: 22 m
  • N. CAMPATE: 3
  • STRUTTURA: cemento armato precompresso
}
